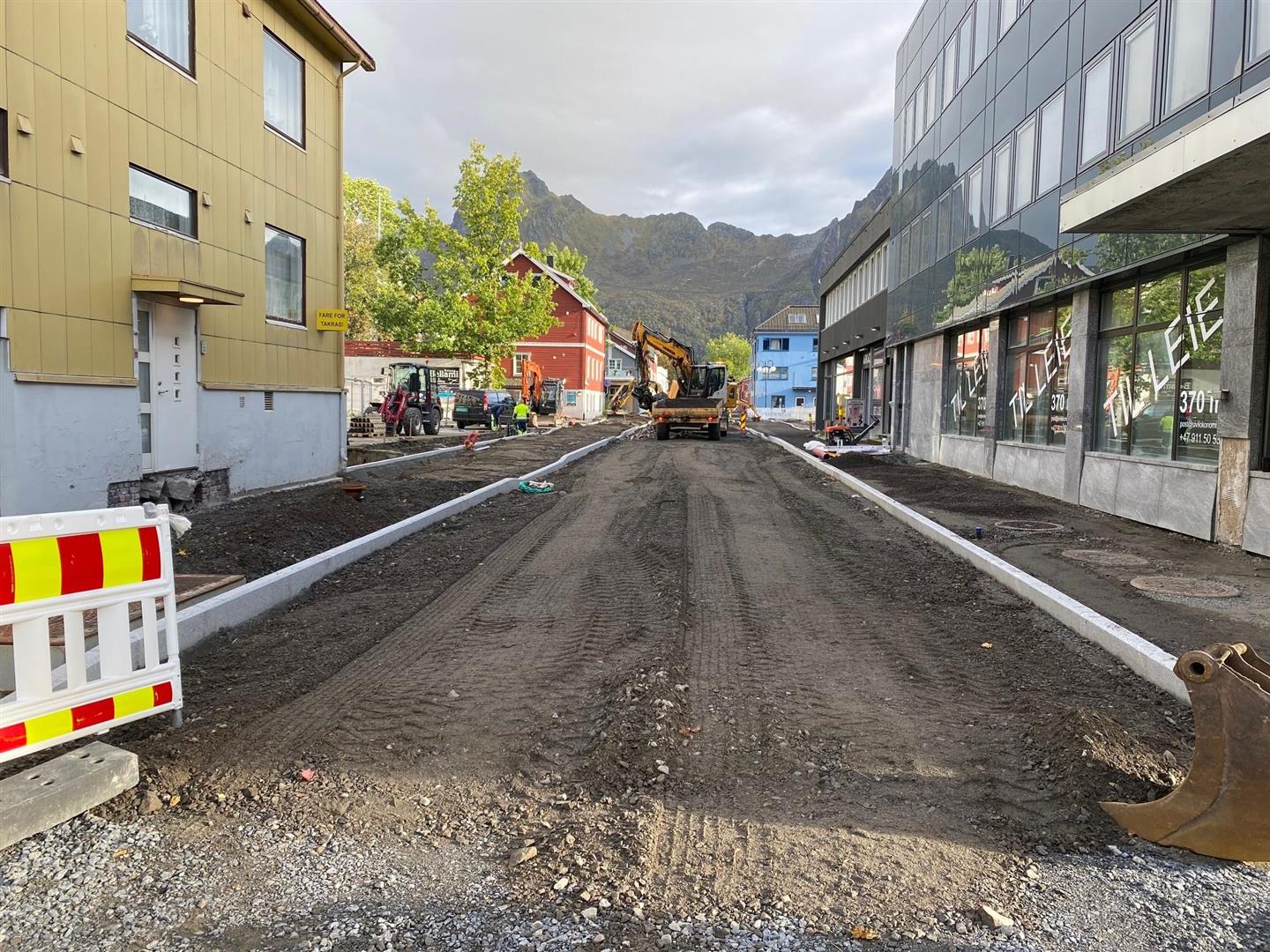

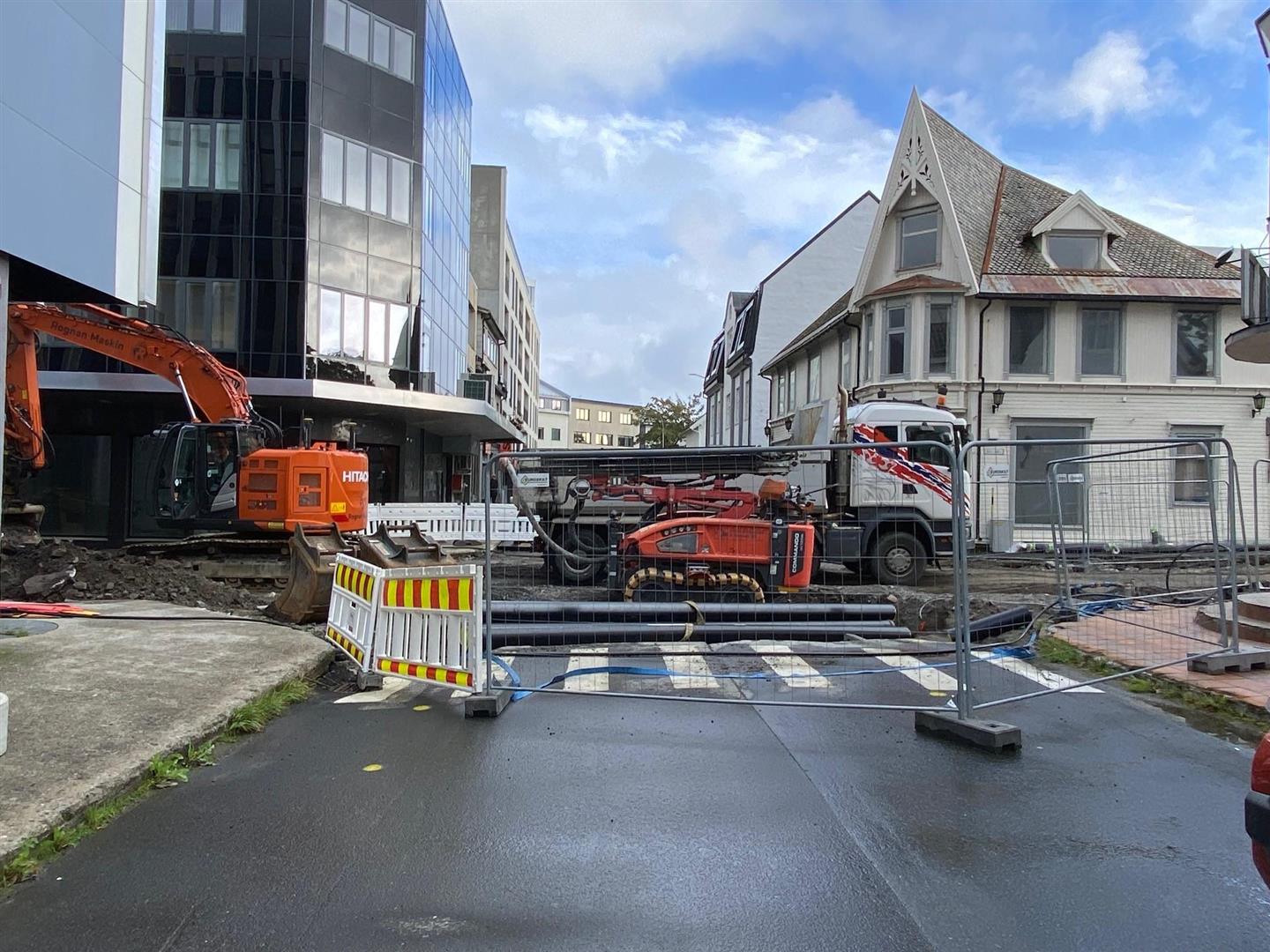

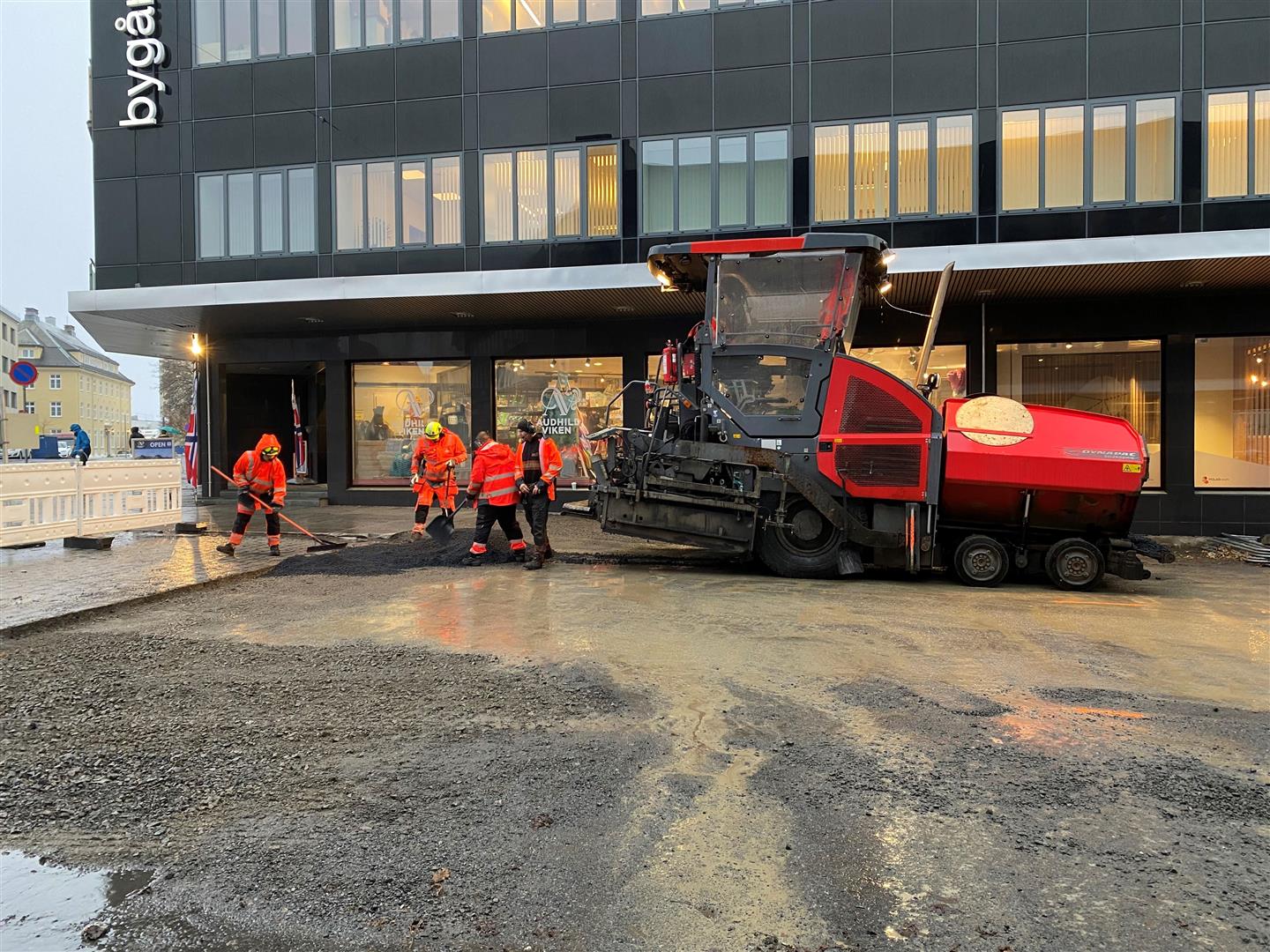

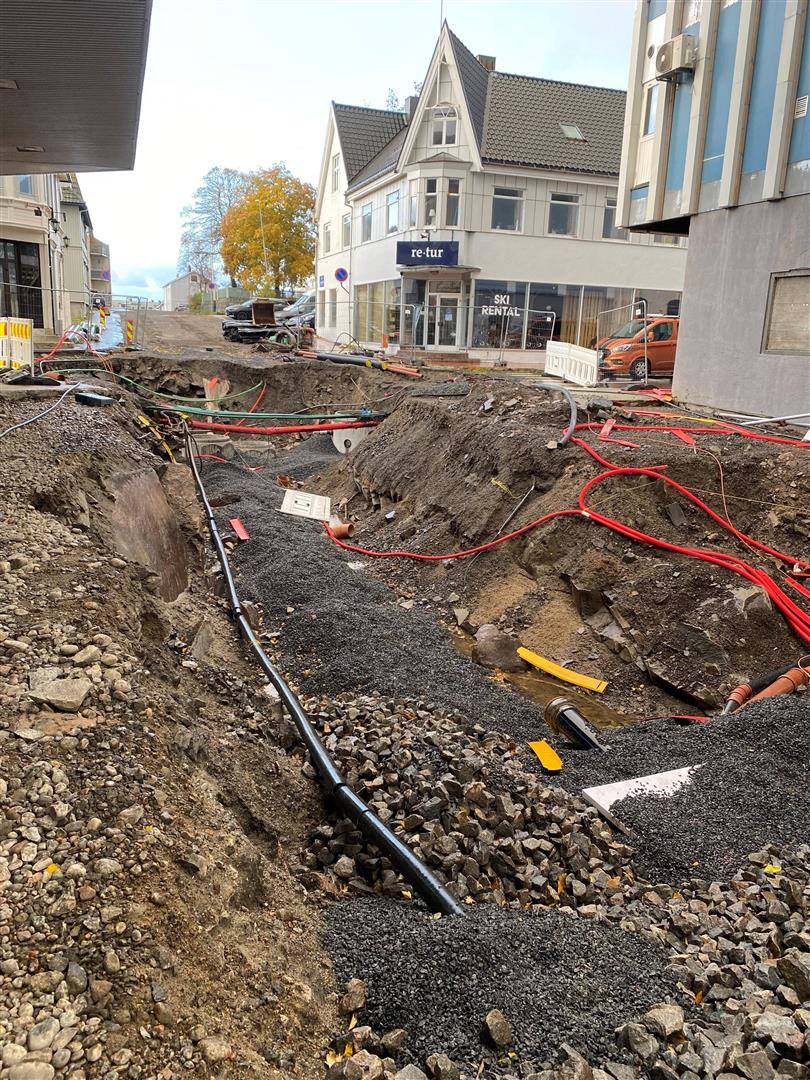

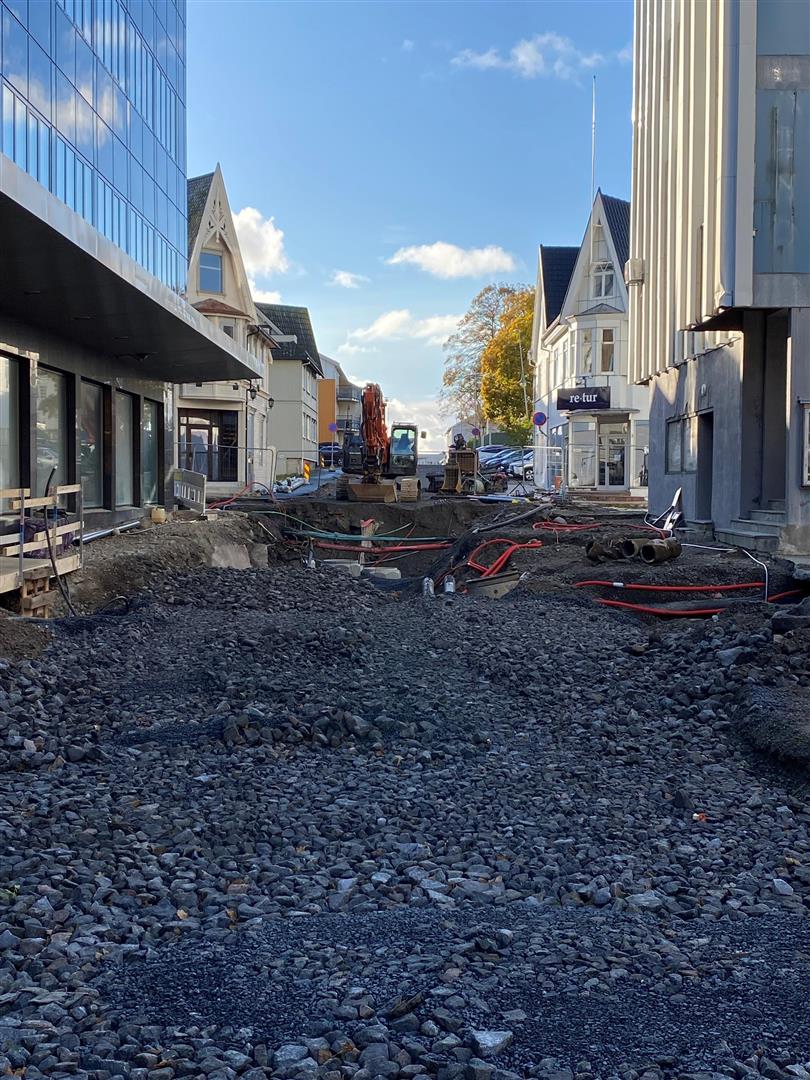

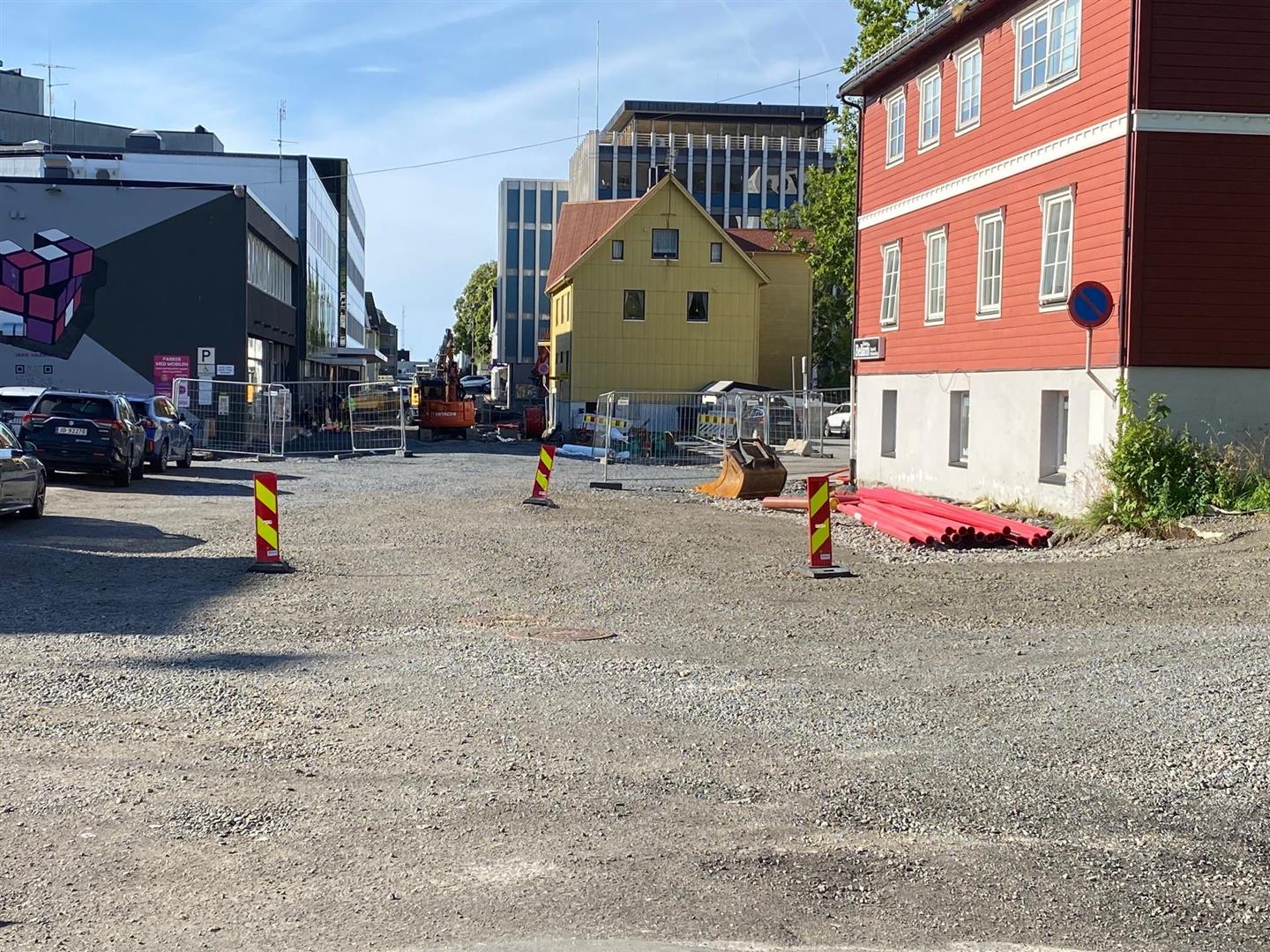

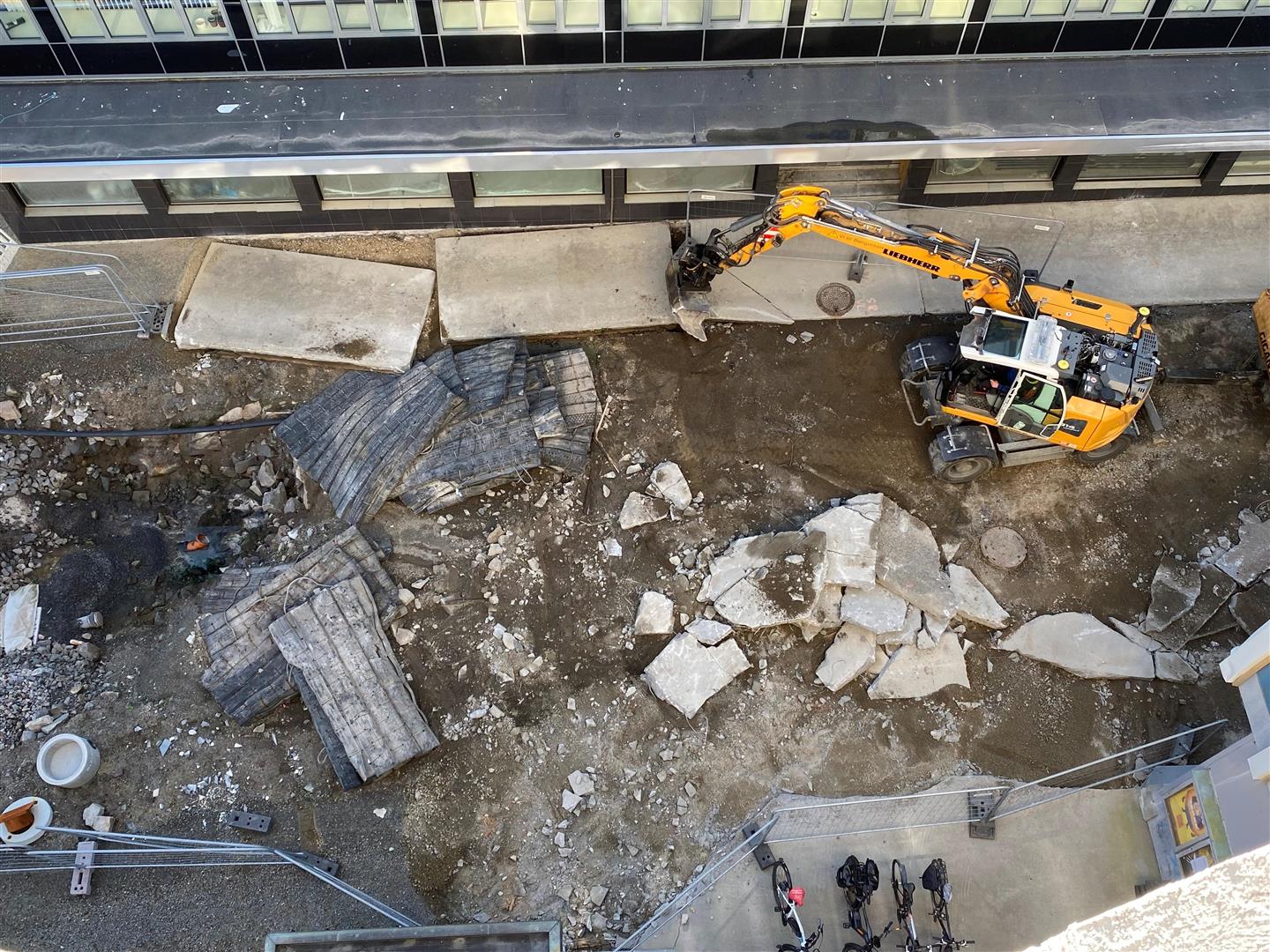

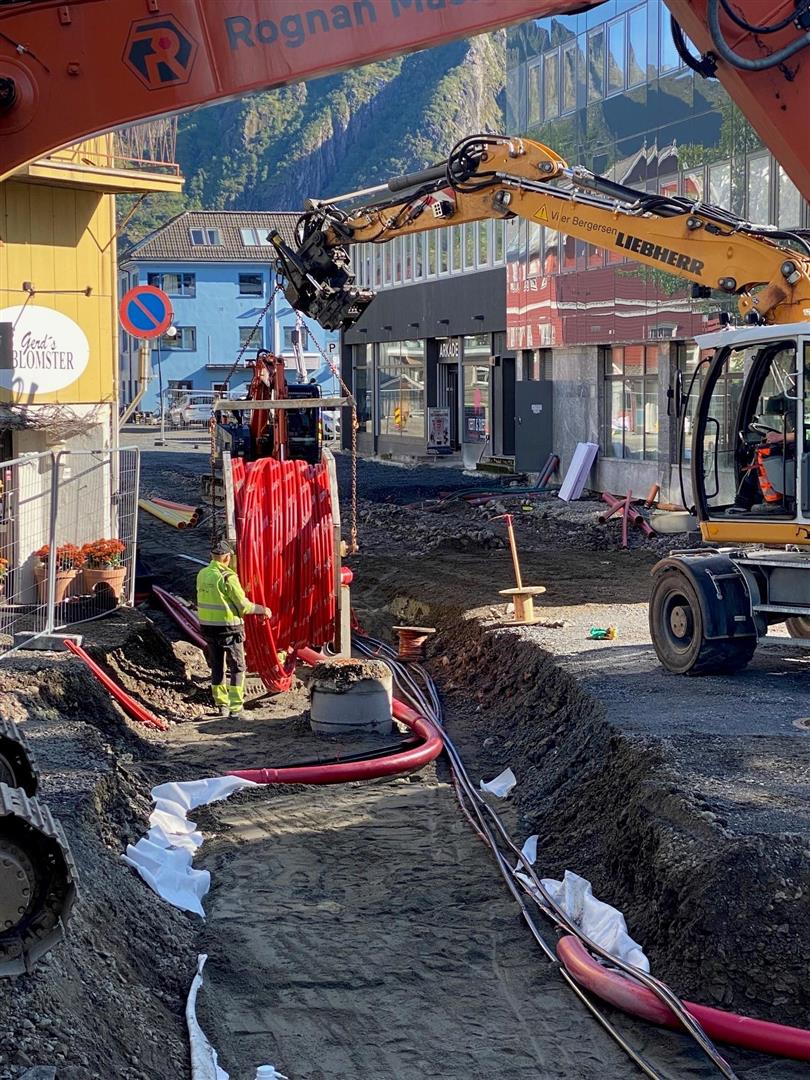

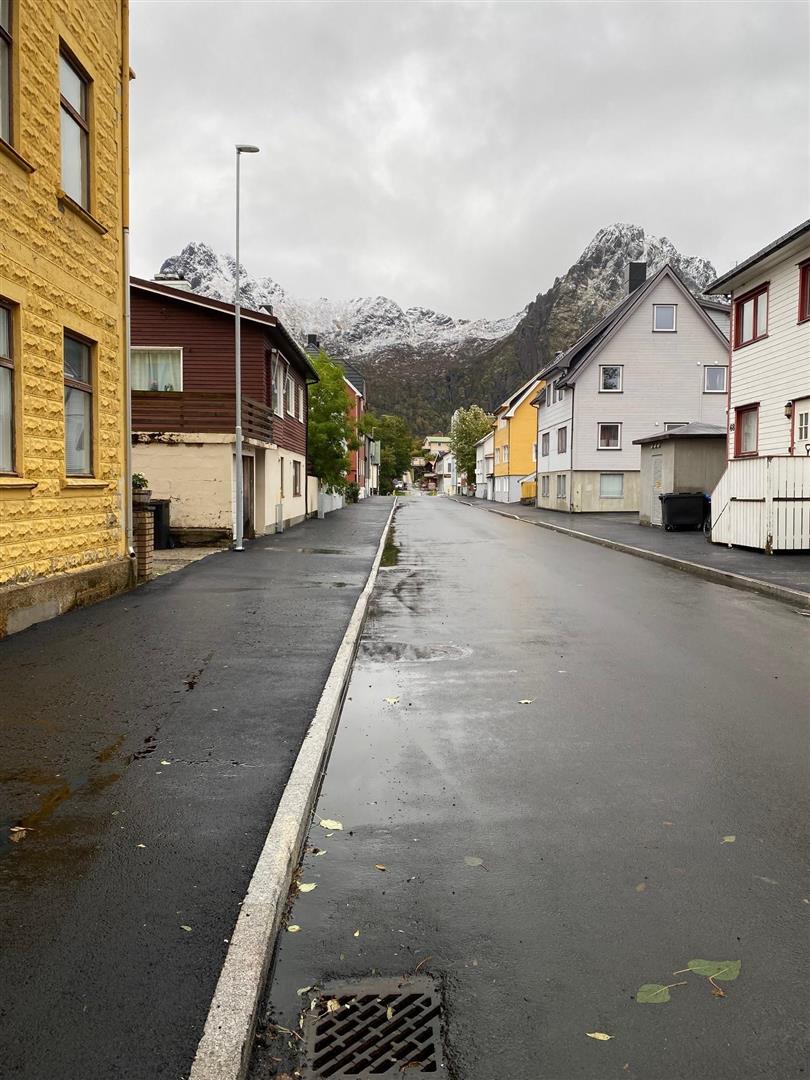

Uke 45/24

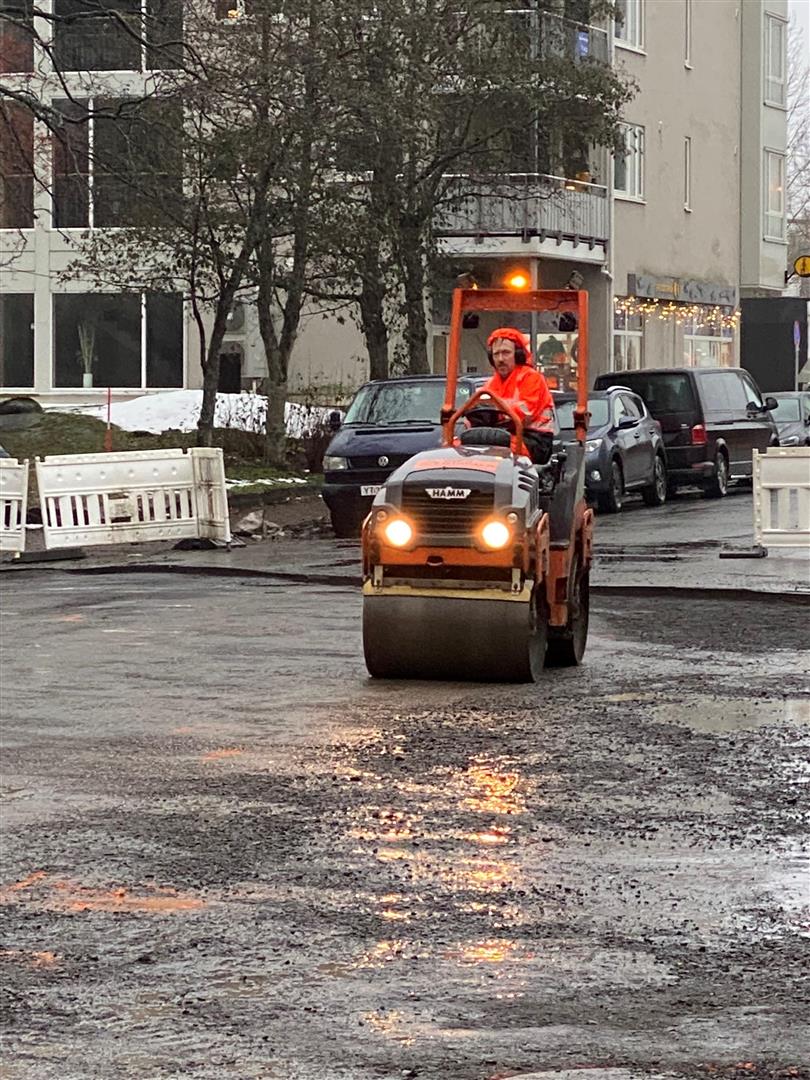

Storgata er nå ferdig asfaltert mellom kryssene Gymnasgata og Håkon Kyllingmarks gate. Sperringer er fjernet og gata er åpnet for trafikk.

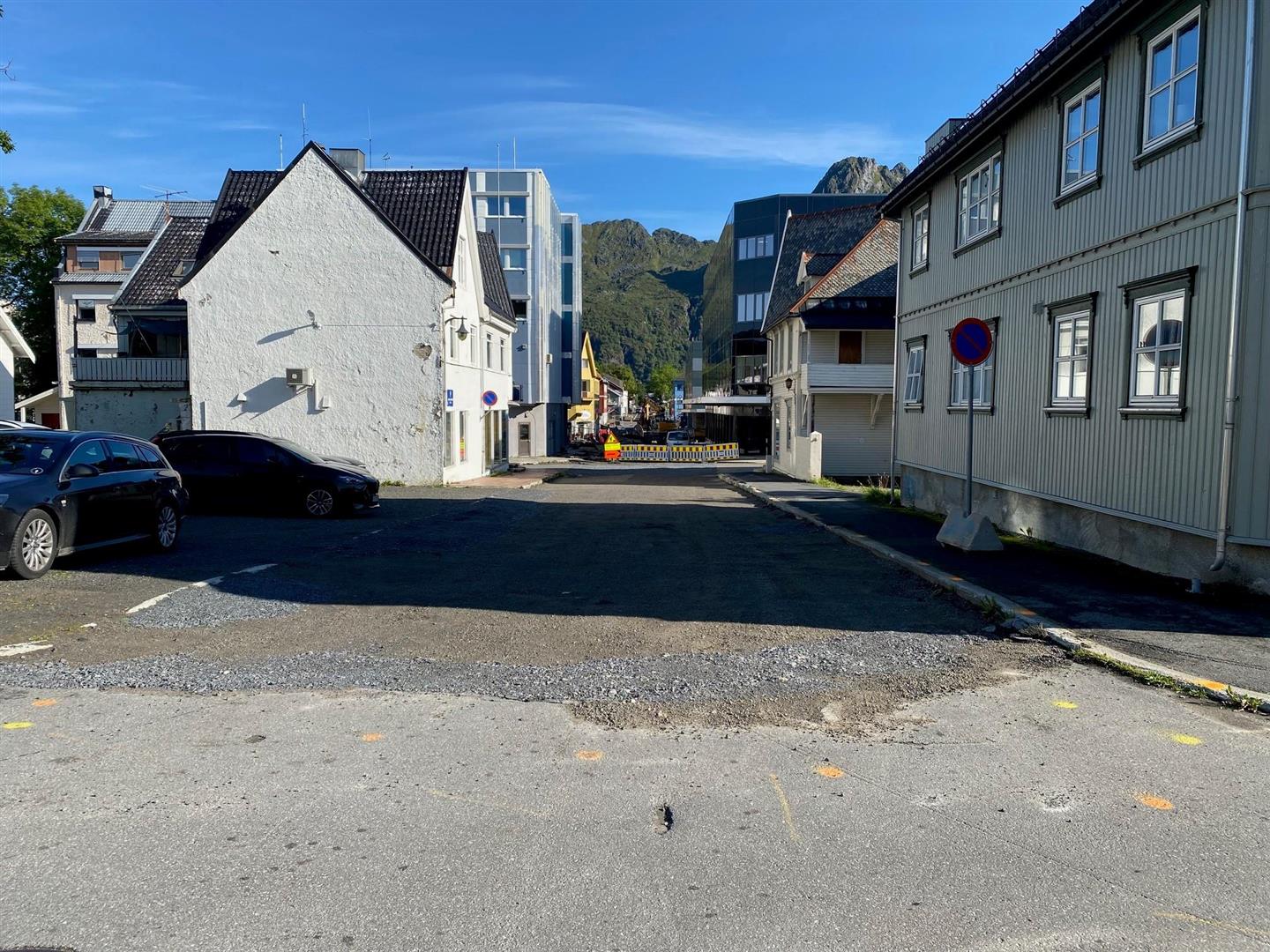

Fra krysset Gymnasgata til Langåsveien er det nå enveiskjørt i sørgående retning. Mellom Gymnasgata og Parkgata er det gateparkering for beboere langs fortau vest. Parkeringsområdet ved Alsosgården er også ferdig asfaltert og er åpnet for parkering igjen. Kirkegata vil være åpen for trafikk i begge retninger så lenge J. E. Paulsens gate er stengt.
Uke 45/24 - Mål for uka:

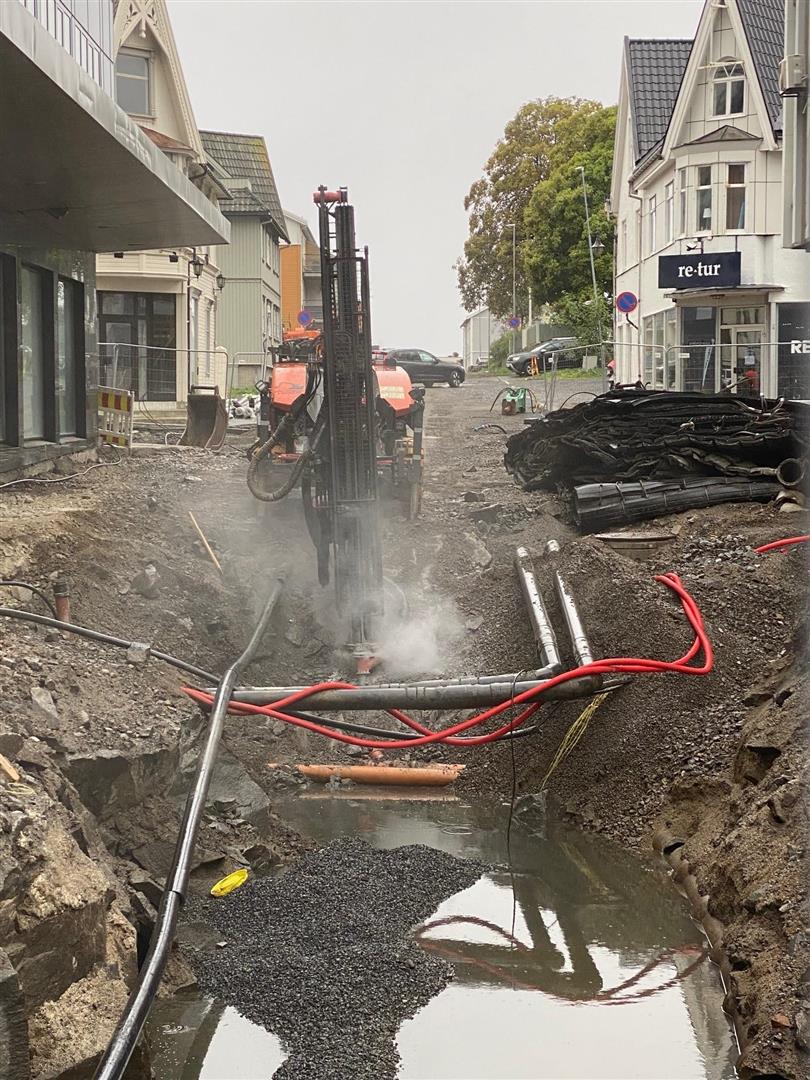

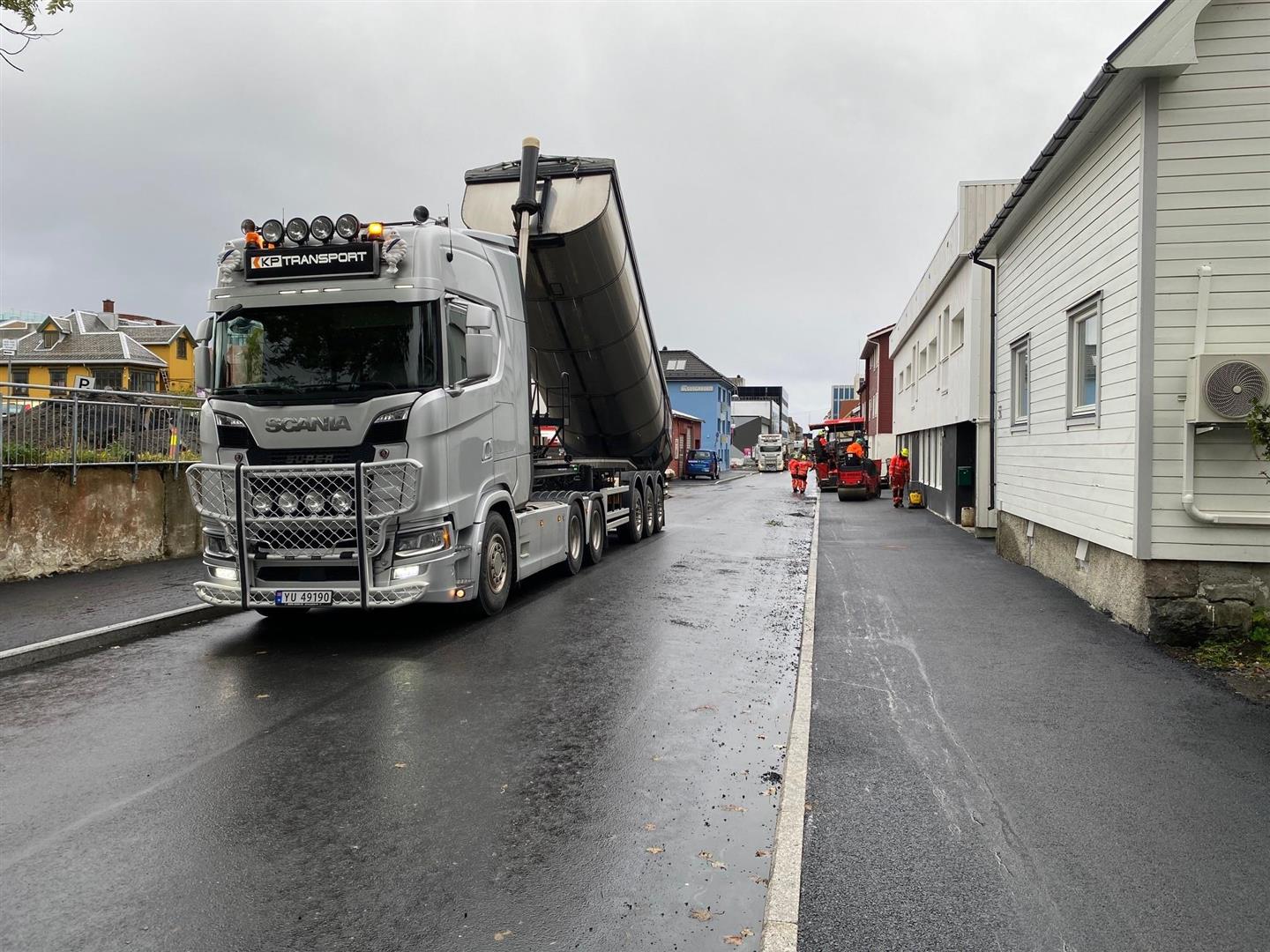

Planen for denne uka er å fortsette med kabelgrøft forbi rådhuset. Parallelt jobbes det med VA-grøft og kabling i J. E. Paulsens gate. Hvis værforholdene tillater det blir det asfaltering på onsdag i krysset Håkon Kyllingmark, Kirkegata og fortau mellom parkene.
Uke 42/24 - Mål for uka:

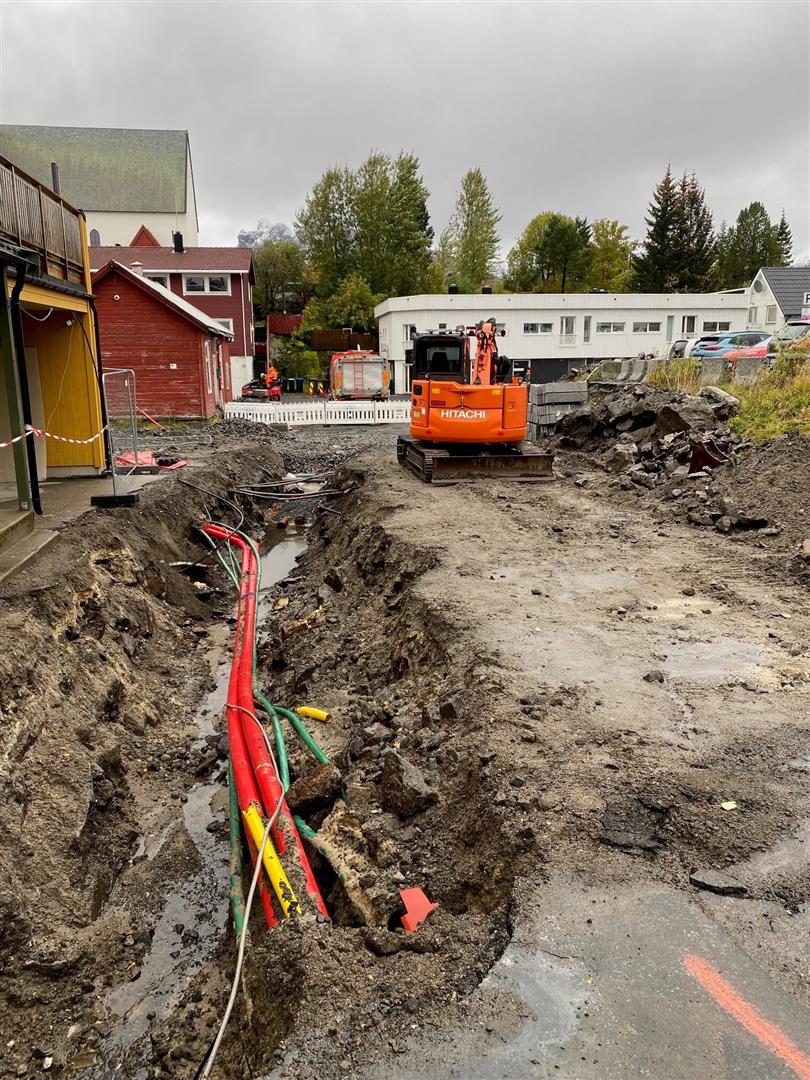

Fortsette VA-grøft utenfor rådhuset og i J. E. Paulsens gate. Parallelt klargjøres gjenstående fortau og parkeringsarealer til asfaltering i uke 43. Det skal også graves for sluk og kabel ved Sentrumsgården i Håkon Kyllingmarks gate.
All graving ser ut til å bli ferdigstilt i løpet av året. Det blir å gjenstå noe kantsteinlegging og asfaltering til våren.
Uke 40/24 - Mål for uka:
Asfaltering fortsetter mandag og tirsdag. Parallelt fortsetter graving av VA-grøfter utenfor rådhuset og i J. E. Paulsens gt.
Uke 38/24 - Mål for uka:
Planen for denne uka er klargjøring for asfaltering. Dette gjelder fortau, sidegater og kjørebane frem til rådhuset. Parallelt jobbes det med VA-grøfter i J. E. Paulsens gate og fra rådhuset mot krysset Roald Amundsen.
Uke 37/24 - Mål for uka:
Forberedende arbeid til asfaltering. Graving og sprenging utenfor Rådhuset.
Uke 33&34/24

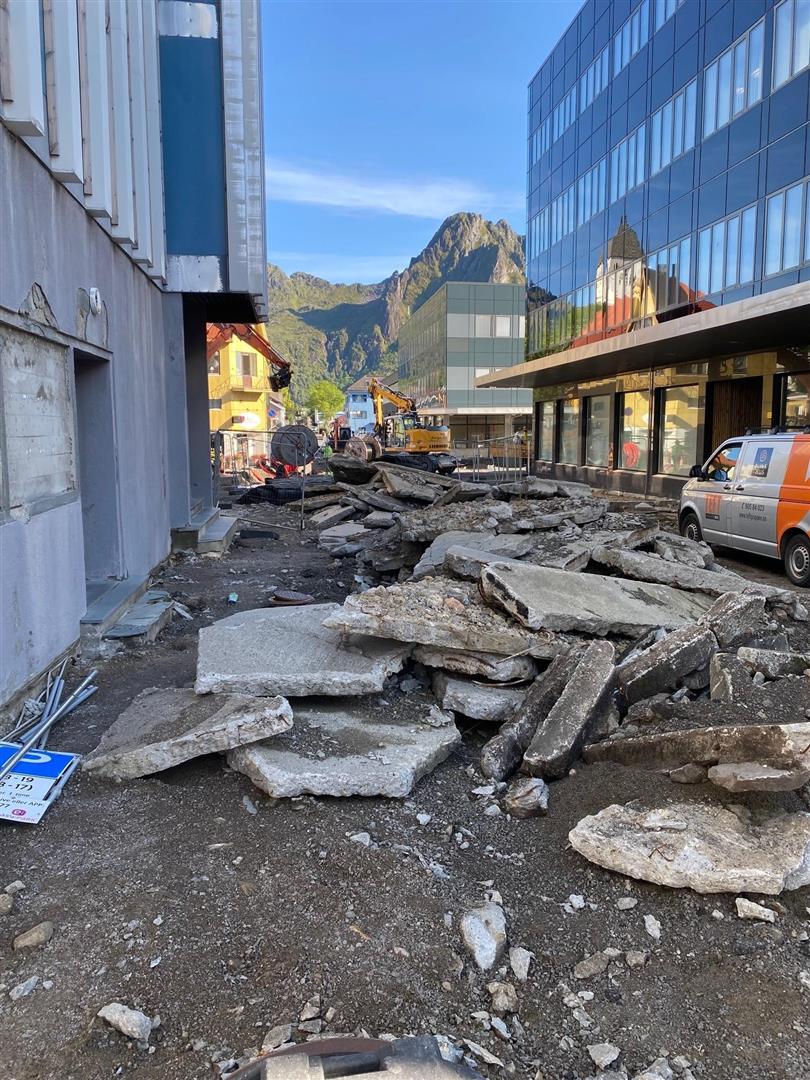

VVA prosjektet som pågår i Storgata begynner å nærme seg siste del. Utover høsten vil det pågå graving mellom rådhuset og Avisgata. I forkant av gravejobben som skal gjøres må det utføres en del forberedende arbeider. Asfalt og fortau mellom Roald Amundsen gt og avisgata bli fjernet. Gata blir periodevis stengt når asfalt fjernes, men vil være åpen for trafikk på grusdekke frem til det blir graving. I uke 34 skal det etableres en ventilkum i Rich Withs gt for utkobling av fjernvarmenett. Videre vil det legges til rette for midlertidig vanntilførsel til alle husstander som er tilkoblet kommunal vannledning i Storgata.
Rådhuskrysset blir stengt for trafikk fra tirsdag 20. august . Det vil fortsatt være mulig å passere krysset for myke trafikanter. Det blir omkjøring via Roald Amundsens gt og Kirkegata.
Uke 27/24 - Mål for uka:

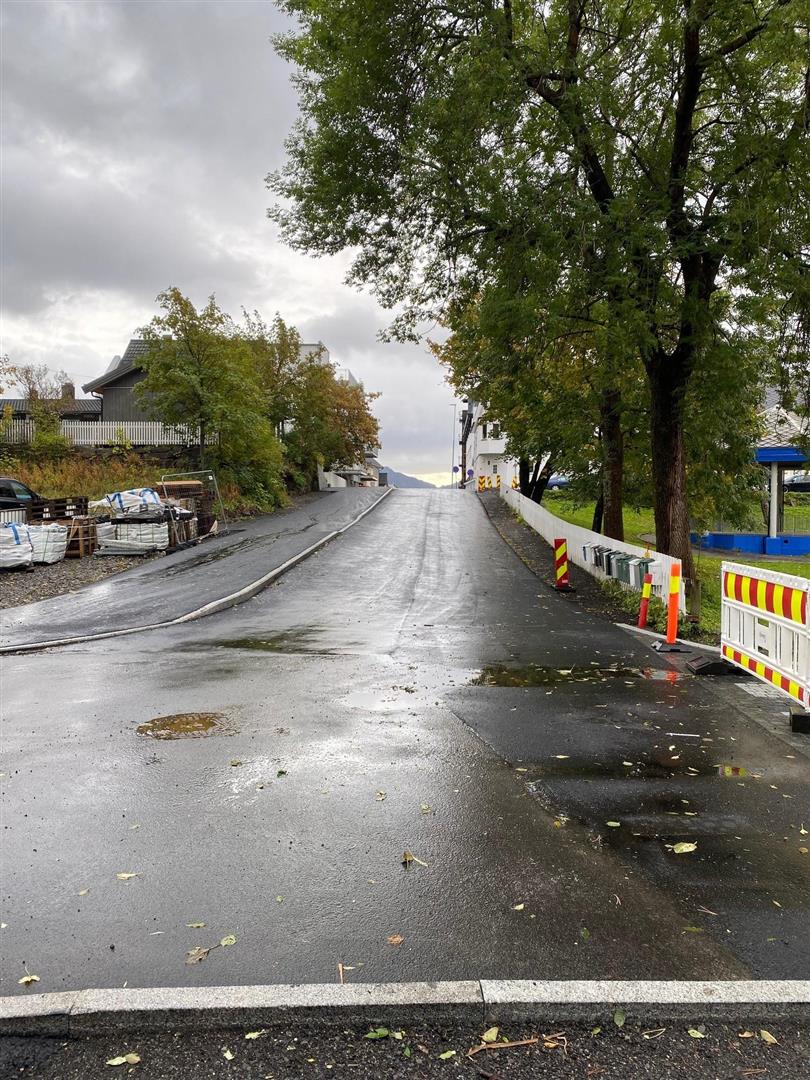

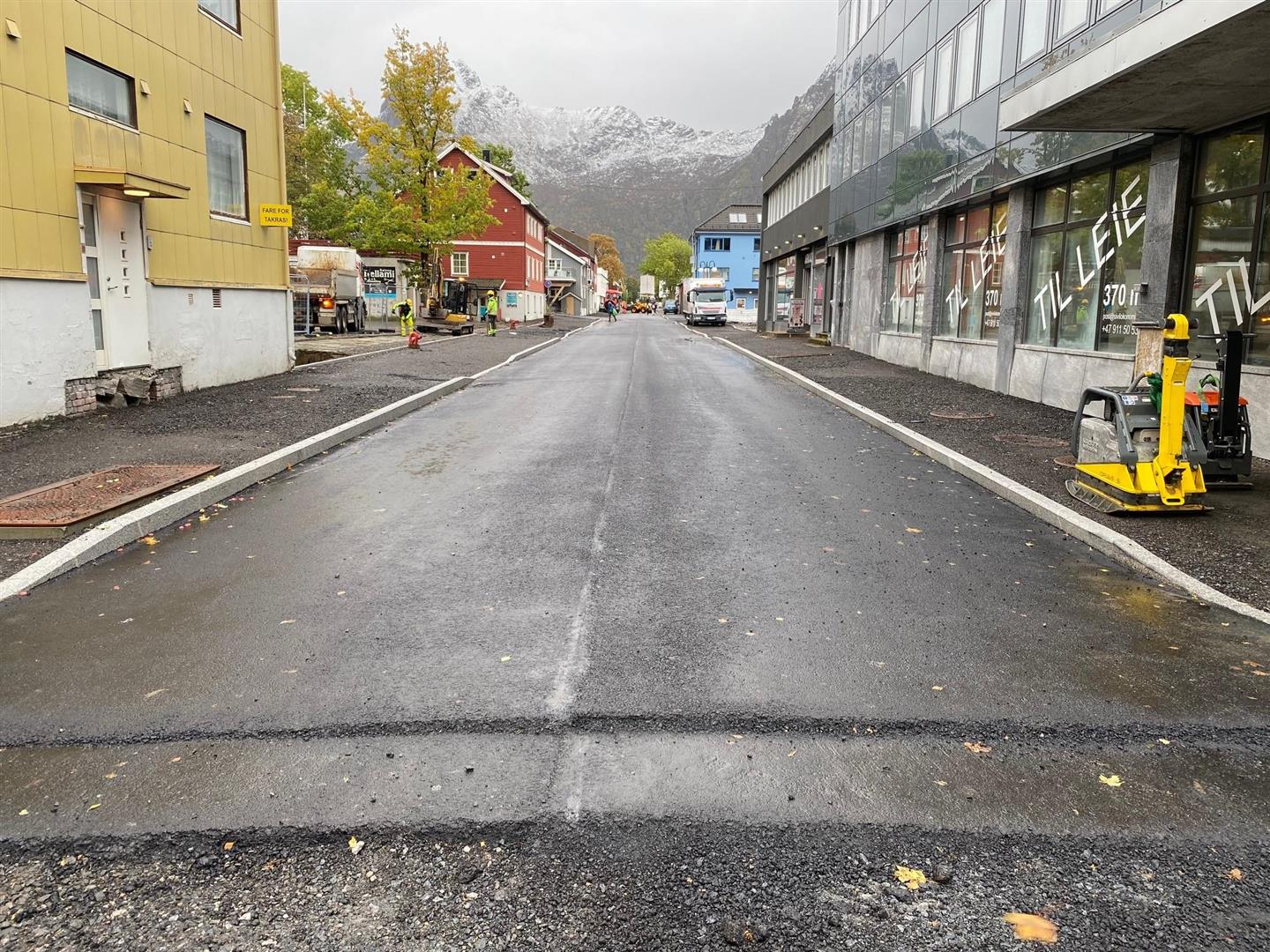

Asfaltert område av Storgata er nå åpnet for trafikk.

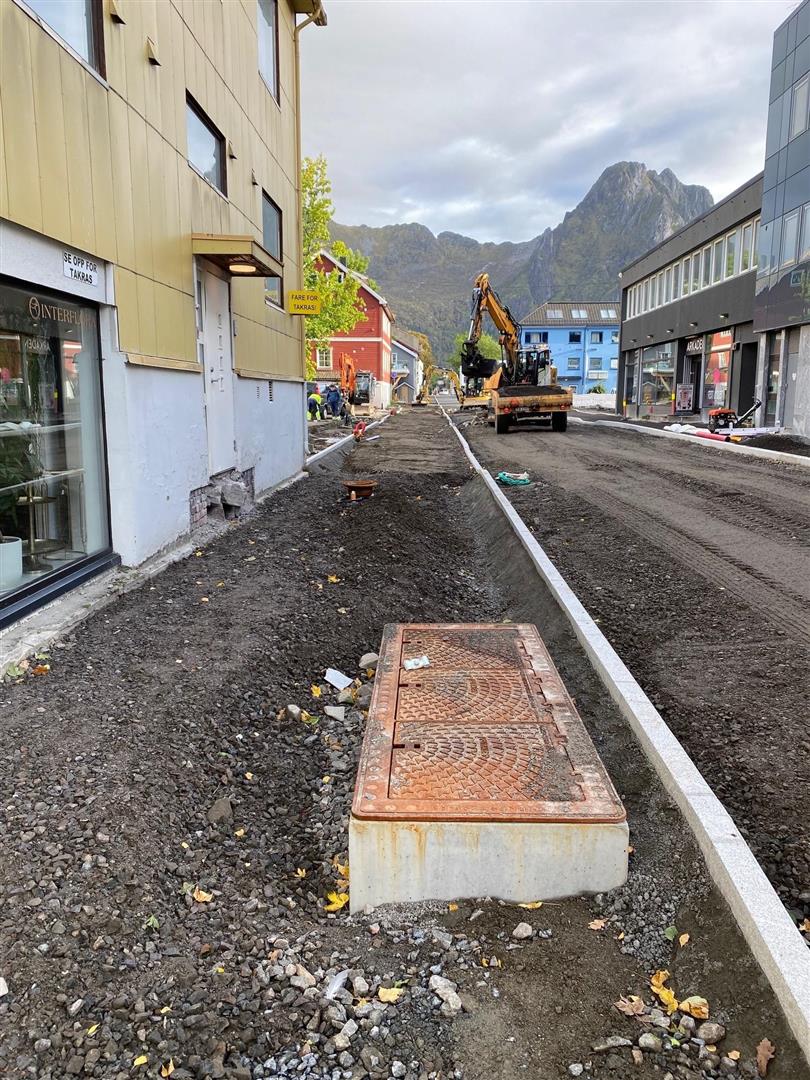

Det jobbes med å ferdigstille VA-grøft mellom rådhuskrysset og Kirkegata. Det blir også oppstart på steinlegging mellom parkene.
Uke 25/24 - Mål for uka:
Kantsteinlegging, avretting og ferdigstille for asfaltering.
Uke 20/24 - Mål for uka:

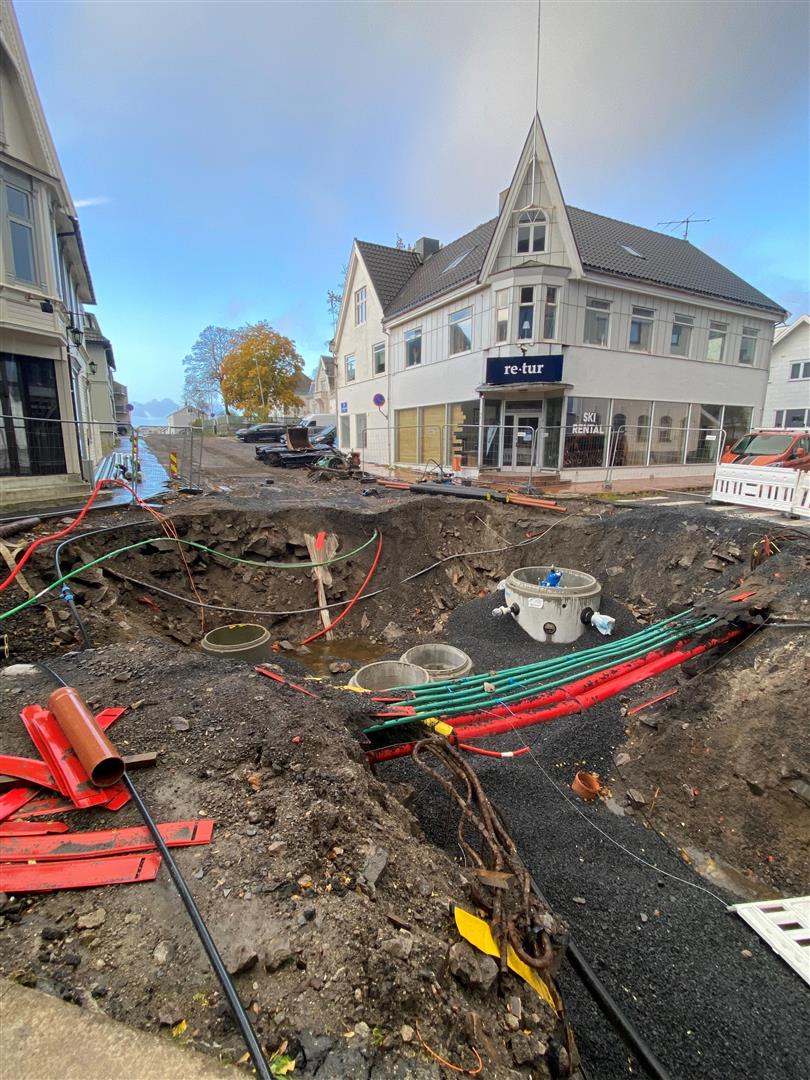

Denne uken jobbes med å ferdigstille krysset Kirkegata. Det graves også i krysset Gymnasgata for justering på høyde av avløpskum i krysset. Fra neste uke vil Storgata bli stengt mellom krysset Gymnasgata og Parkgata for å klargjøre gata for kantsteinnedsetting og asfaltering. Parallelt jobbes det videre med å grave fra Kirkegate mot rådhuset.
Uke 16/24 - Mål for uka
- Håkon Kyllingmarks gt: Fjerne asfalt i vei, fjerne fortau og forberede for åpning av kjørefelt
- Fra Kong Øysteins gt: Fortsette graving for kabelgrøft.
Uke 15/24 - Mål for uka:
- Fortsatt gravearbeid i rådhuskrysset. Installere sluk og etablere ny trekkekum.
- Mellom Langåsveien og J. E. Paulsens gt fortsetter arbeidet med etablering av kabelgrøft og gatelysfundamenter.
Uke 10/24 - Mål for uka:
- Fra krysset Langåsveien blir fortau fra i dag av stengt for gjennomgangstrafikk. Neste uke starter arbeidet med å grave for trekkerør og gatelyskabel i fortauet.
- Fra krysset J. E. Paulsens gt fortsetter graving for rør sørover i gata.

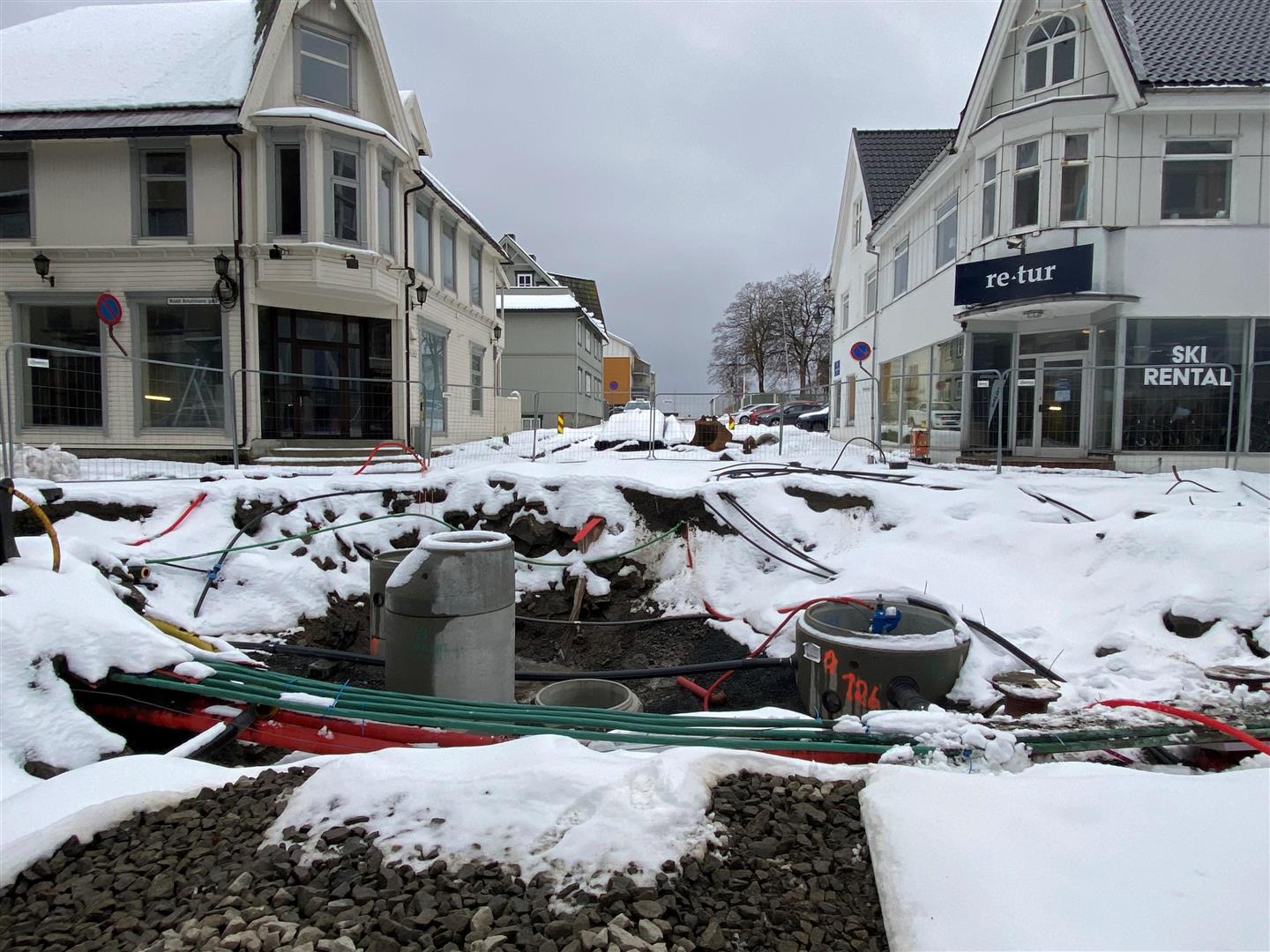

Spenging: Ja - I rådhuskrysset graves det nå for etablering av spill-vann og overvannskummer.
Uke 4/24

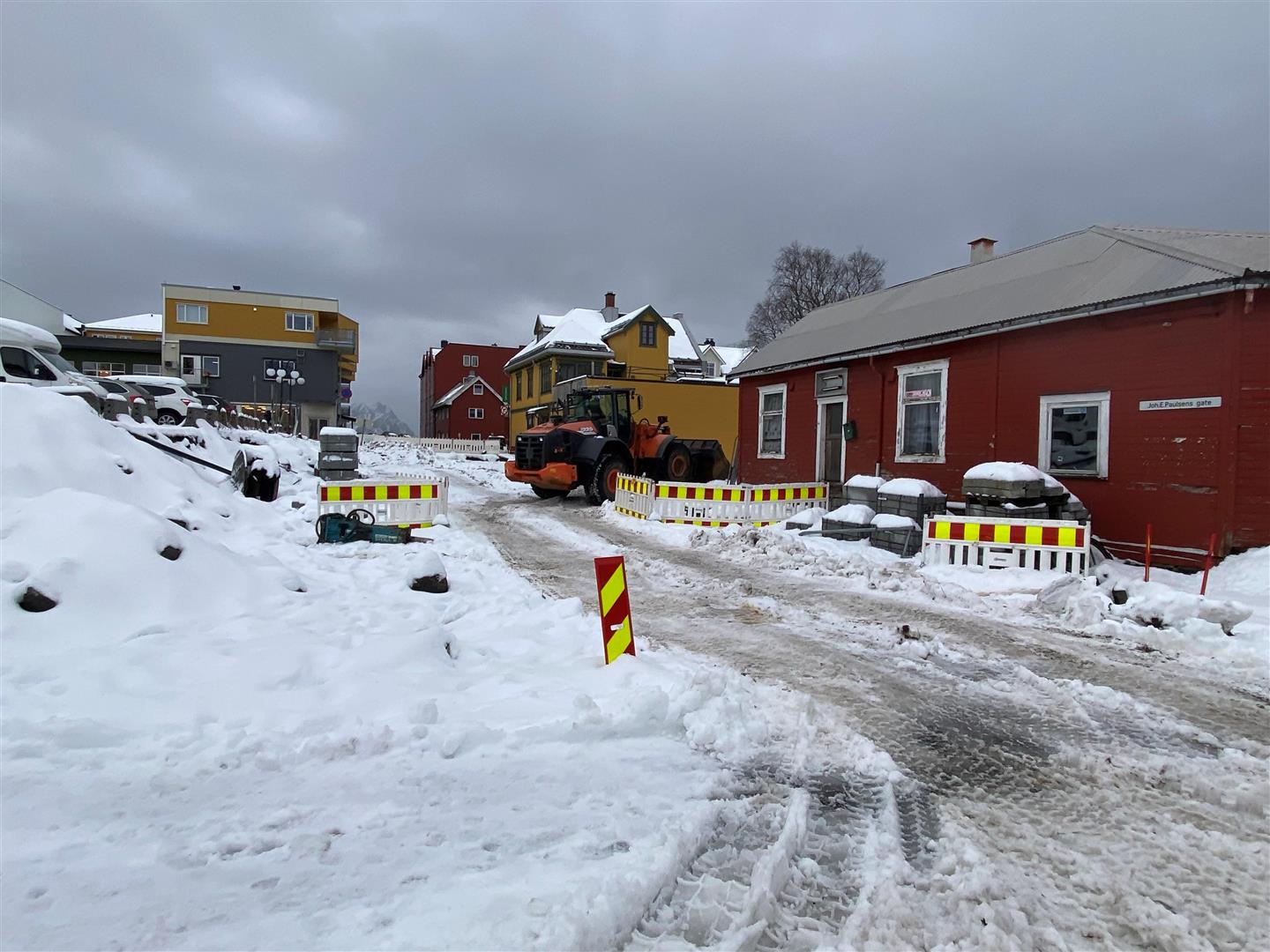

Håkon Kyllingmarks gt stenges for trafikk og fører til endret kjøremønster i Svolvær sentrum.
Ettersom store deler av resterende trasé ligger på kotehøyde under flomålet jobbes det nå fra to angrepspunkter i Storgata for å få best mulig fremdrift i prosjektet. Ved fjære sjø graves det i krysset Håkon Kyllingmarks gt nordover, og ved flo sjø fortsetter gravingen fra J. E. Paulsens gt sørover.
Uke 49/23 - Mål for uka:
- Fortsette graving for VA-ledninger mot krysset J. E. Paulsens gate.
- Tine gata i J. E. Paulsens gt for å grave ned på hovedvannledningen for avstenging av vann mot Storgata.
- Gravingen i Austnesfjordgata/Langåsenveien skal ferdigstilles og veiene kan igjen åpnes for trafikk.
Uke 48/23 - Mål for uka:
- Fortsette med legging av kabel for Elmea mot VLMS. Gjenlegging av grøft i Langåsveien. Fortsette graving og legging av VA-ledninger mot J. E. Paulsens gt. Starte tining av krysset J. E. Paulsens gt.
Uke 47/23 - Mål for uka:
- Fortsette VA-grøft mot J. E. Paulsens gt. Punktgraving ned på vannledning i J. E. Paulsens gt for blending av vannledning.
- Vannledning fra Kong Øysteins gt. skal kobles på ny vannkum i krysset Storgata. Oppstart av kabelgrøft i Kong Øysteins gt.
Uke 45/23 - Mål for uka:
- Fortsette VA-grøft mot J. E. Paulsens gt, fortsette VA-grøft mot Kong Øysteins gt. Sprenging vil fortsatt pågå.
- Storgata mellom Gymnasgata-Parkgata avrettes og gruses opp for åpning av trafikk.
Uke 44/23 - Mål for uka:
- Gymnasgata – Parkgata: omfylle rundt strømskap, asfaltere rundt kummer, avrette og gruse opp vei
- Parkgata – Kong Øysteings gt: gjøre ferdig kabelgrøft, etablere gatelysfundamenter
- Kong Øysteins gt: fortsette å grave VA-grøft og kabelgrøft frem til krysset
- Kong Øysteins gt – J. E. Paulsens gt: fortsette VA grøft mot krysset J. E. Paulsens gt
- Det planlegges sprenging
Uke 43/23 - Mål for uka:
VA-grøft, starter graving Kong Øysteins gt.
Sprenging: Ja
Uke 42/23 - Mål for uka:
VA, grave stikk, oppstart Kong Øysteins gt (Svenning), fortsette med kabelgrøfter
Uke 41/23 - Mål for uka:
Oppgraving og legge rør. sprengning, trauing fra Gymnasgata.
Sprenging: Ja
Uke 40/23 - Mål for uka:
Graving til brannhydrant 2, etablere VA med innstikk
Sprengning: Mest sannsynlig
Uke 39/23 - Mål for uka:
Sette ned O8 og S7, koble om stikk til det nye nettet, klargjøre og legge ut kabler og trekkrør (Elmea).
Uke 38/23 - Mål for uka:
Ferdigstille innkobling nr. 61, etablering av provisorisk vann til nr. 57, trykkteste V5 - V6, koble om stikk.
Uke 37/23 - Mål for uka:
Ferdigstille kryss Kong Øysteins gt, fortsette gateplan, koble til abonnement fra 76 - 73 (mellom V7 og V6)
Sprengning: Mest sannsynlig.
Uke 36/23 - Mål for uka:
Ferdigstille VA kryss Kong Øysteins gt, fortsette gjenfylling for gateplan.
Uke 35/23 - Mål for uka:
Senke kulvert, fylle igjen krysset Parkgata, oppstart kryss Kong Øysteins gt. Fortsette med kabelgrøfter.
Uke 34/23 - Mål for uka:
Ferdigstille kryss Storgata/Parkgata. Sette ned SF13. Oppstart krysset Kong Øysteins gt. Svenning følger etter med kabelgrøfter.
Uke 26/23 - Mål for uka:
Oppgraving og legge rør. sprengning, trauing fra Gymnasgata.
Sprenging: ja, Varsel (les her)
Uke 25/23 - Mål for uka:
Starte med masseutskiftning. Grave fra Kong Øysteins gate og nordover.
Sprenging: ja, Varsel (les her)
Uke 24/23 - Mål for uka:
Rense, se på fjell, masseutskiftning, starter fra Gymnasgata.
Uke 23/23 - Mål for uka:
Legge rør fra kumgruppe V6, fylle igjen rundt kumgruppe, grave stikkledninger.
Uke 22/23 - Mål for uka:
Installere kumgruppe, legge en lengde med ledninger fra kumgruppe.
Uke 20/23 - Mål for uka:
Forsette graving mot kumgruppe V6, O12, legge vannledning
Eksamen VGS 19.mai og uke 21 mellom 09-14, redusere støy i dette tidsrommet.
Uke 19/23 - Mål for uka
Legge igjen deler av grøft, duk, XPS.
Uke 18/23 - Mål for uka
Få ned kumgruppe O13, S12, fortsette med vannledning mot V6
Uke 17/23 - Mål for uka
Fortsette pigging, legge stikk til hus 74. Ligger an til sprenging kommende uke. Varsling blir gjort.
Uke 15/23 - Mål for uka:
Det er mye fjell i grøfta men foreløpig går det greit å pigge. Så langt er det ikke behov for sprengning. Mål for kommende uke er å legge stikkledninger til eiendommene.

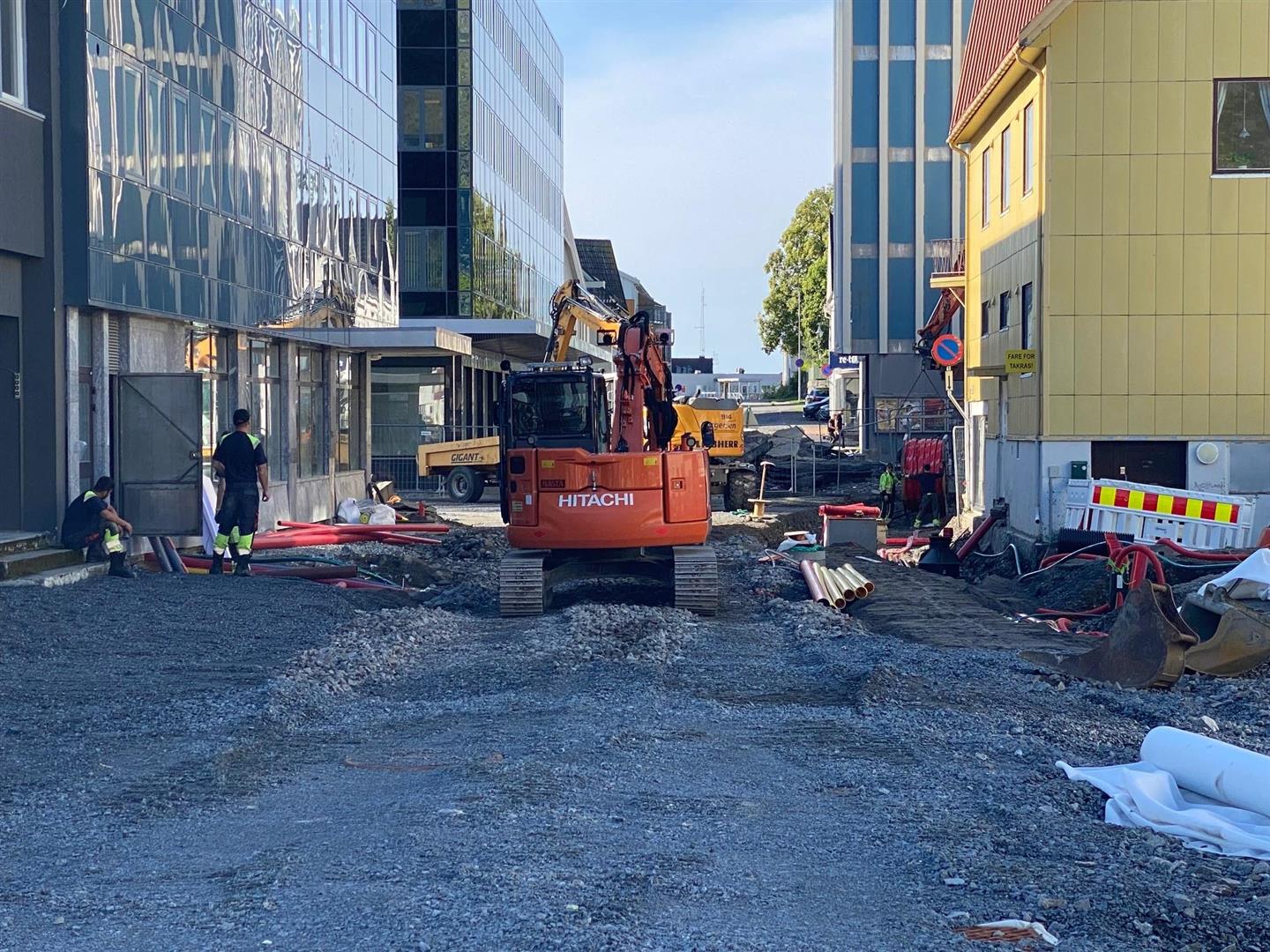

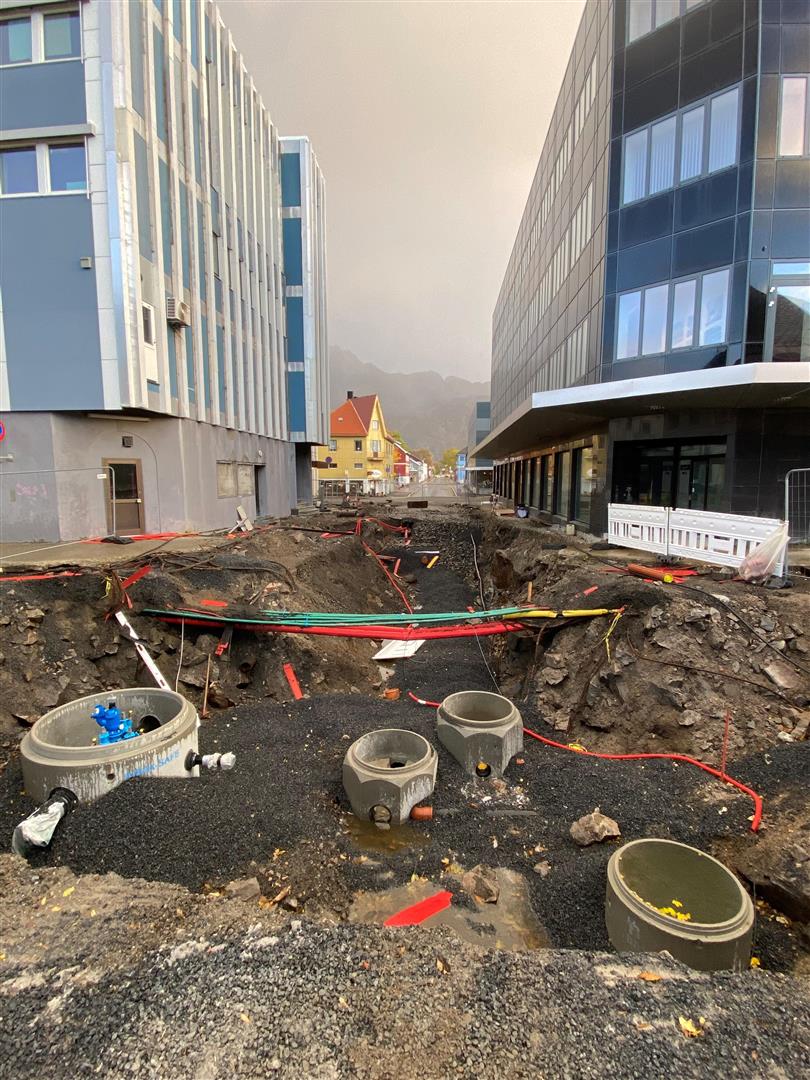

Her ser vi laget som jobber med VA. Etter hvert blir det flere skift som jobber mandag - lørdag. Når laget som jobber med VA er kommet litt lengre ned i gata vil nytt lag starte med utgraving fra krysset og hele gatebredden inkl. dagens fortau på begge sider og helt inn til husvegg. Dette laget vil bytte ut masse i en dybde av 60 cm. Storgata blir pen!
Uke 11/23 - Mål for uka:
Koble vann til eksisterende vannkumme i krysset og fortsette arbeidet med å legge rør. Det er allerede møtt på berg under graving, så det er stor sannsynlighet for sprengning. Det kom mye snø i helga som igjen forsinker arbeidet noe ifm snørydding og bortkjøring. Krysset i Gymnasgata åpnes.
Uke 10/23 - Mål for uka:
Legge igjen kryss, legge rør (12m), satser på å pigge fjell
Uke 9/23 - Mål for uka:
Fylle igjen krysset, begynne å grave nedover gata og legge rør. Kanskje blir det sprengning
Uke 8/23 - Mål for uka:
Legge rør og sette ned vannkummer. Kanskje blir det sprengning
Uke 7/23 - Mål for uka:
Plassere kum-gruppe i krysset av Gymnasgata
Uke 4/23 - Gravingen er i gang
Gravingen i krysset av Gymnasgata er i gang med en viss forsiktighet og årvåkenhet. El-kabler og andre typer ledningsnett som møtes i krysset bør jo helst ikke skades av de krefter som er i sving. Natt til torsdag var det vannavstegning og eksisterende vannkum er koplet ut. Neste uke skal nye kummer settes ned og entreprenør begynner arbeidet med å legge nye VA-ledninger.
Uke 3/23 - Anleggsarbeid og rigging pågår
Krysset i Gymnasgata er midlertidig stengt for trafikk og grunnen klargjøres for graving. Telen stikker dypt i bakken, men arbeidshesten HeatWork, med veskebåren varme får jobben gjort. Brakkene for mannskap og materiell kommer på plass.
Graving vil starte i uke 4.
Uke 2/23 - Informasjon om midlertidig stengt kryss i Gymnasgata.
Vågan kommune informerer om at krysset i Gymnasgata blir stengt for trafikk i en periode.
Les artikkelen.
Uke 1/23 - Oppstart
Prosjekt Storgata Svolvær er i gang. Entreprenør har sendt ut informasjonsbrev til innbyggere i tilknytning til Storgata. Les informasjonsbrevet.
16. november 2022 - Befaring
Oppstartsmøte for prosjektet VVA Storgata i Svolvær og befaring med entreprenør Ottar Bergersen & Sønn AS og Elmea AS.
10. november 2022 - Informasjon om prosjektet
Vågan kommune informerer om prosjektet "Oppgraderingen av Storgata i Svolvær".
Les artikkelen
Storgata i Svolvær med berørte sidegater før arbeidet går i gang.
